  【平地起直聘讯10月10日讯】水利工程单位工程验收

  一、单位工程验收的依据规范?

  依据:SL223-2008《水利水电建设工程验收规程》

  二、单位工程验收由谁主持?

  单位工程验收应由项目法人主持。

  三、单位工程验收参加人员及数量?

  验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成,必要时,可邀请上述单位以外的专家参加;每个单位代表人数不宜超过3名;项目法人组织单位工程验收时,应提前10个工作日通知质量和安全监督机构,主要建筑物单位工程验收应通知法人验收监督管理机关,法人验收监督管理机关可视情决定是否列席验收会议,质量和安全监督机构应派员列席验收会议。

  四、单位工程验收工作组成员职称要求?

  单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,

  五、单位工程验收应具备哪些条件?

  1  所有分部工程已完建并验收合格;

  2  分部工程验收遗留问题已处理完毕并通过验收,未处理的遗留问题不影响单位工程质量评定并有处理意见;

  3  合同约定的其他条件。

  六、单位工程验收包括哪些环节?

  1  听取工程参建单位工程建设有关情况的汇报;

  2  现场检查工程完成情况和工程质量;

  3  检查分部工程验收有关文件及相关档案资料;

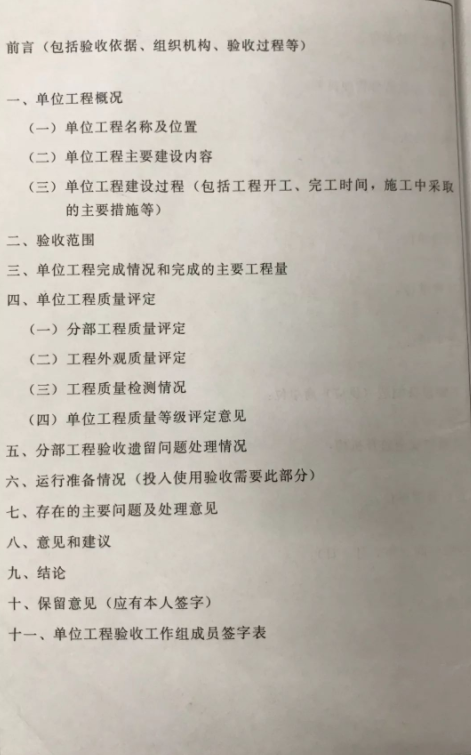

  4  讨论并通过单位工程验收鉴定书。

  七、单位工程验收应包括哪些内容?

  1  检查工程是否按批准的设计内容完成;

  2  评定工程施工质量等级;

  3  检查分部工程验收遗留问题处理情况及相关记录;

  4  对验收中发现的问题提出处理意见。

  八、单位工程验收的成果文件是什么?

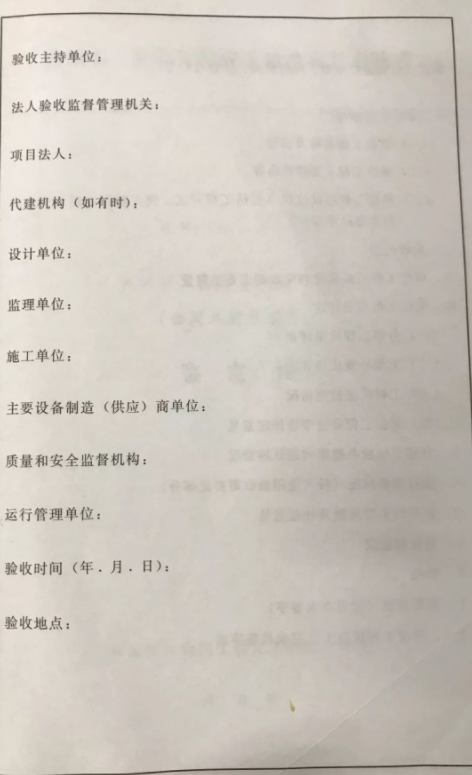

  单位工程验收的成果文件是“单位工程验收鉴定书”

  九、单位工程验收结束后项目法人还有哪些工作?

  1  项目法人应在单位工程验收通过之日起10个工作日内,将验收质量结论和相关资料报质量监督机构核定。

  2  项目法人自验收鉴定书通过之日起30个工作日内,将单位工程验收鉴定书发送有关单位并报法人验收监督管理机关备案。

  十、单位工程投入使用验收还应注意哪些问题?

  1、需要提前投入使用的单位工程应进行单位工程投入使用验收。单位工程投入使用验收由项目法人主持,根据工程具体情况,经竣工验收主持单位同意,单位工程投入使用验收也可由竣工验收主持单位或其委托的单位主持。

  2、单位工程投入使用验收除满足单位工程验收的条件外,还应满足以下条件:

  (1)工程投入使用后,不影响其他工程正常施工,且其他工程施工不影响该单位工程安全运行;

  (2)已经初步具备运行管理条件,需移交运行管理单位的,项目法人与运行管理单位已签定提前使用协议书。

  3、单位工程投入使用验收还应对工程是否具备安全运行条件进行检查。
